긴급 PCB 시제품은 언제 필요할까요? 긴급 제작 판단 기준
서론:시제품 단계에서는 전시회, 인증 시험, 고객 데모처럼 날짜가 고정된 일정이 자주 생깁니다. 이때 PCB 긴급 제작을 선택하면 문제를 바로 해결할 수 있을 것처럼 보이지만, 모든 프로젝트가 가속 제작에 적합한 것은 아닙니다. 회로와 부품 풋프린트가 계속 바뀌거나 특수 공정 검토가 남아 있다면 빠른 생산보다 설계 확정이 먼저입니다.
따라서 납기만 비교해서는 충분하지 않습니다. 남은 개발 기간, 주문 수량, 설계 복잡도, 검사와 운송 시간을 함께 계산해야 PCB 빠른 제작이 실제 프로젝트 일정을 단축하는지 판단할 수 있습니다.
긴급 시제품 제작이 필요한 상황은 무엇일까요?
날짜가 촉박한 상황과 지금 바로 생산할 수 있는 상황은 다릅니다. 인증 시험이나 고객 데모 일정이 고정돼 있고 설계 동결까지 끝난 소량 시제품이라면 긴급 옵션의 효과가 큽니다. 반대로 변경 가능성이 남아 있다면 빠르게 만든 보드가 곧바로 재작업 대상이 될 수 있습니다.
| 상황 | 긴급 제작 적합도 | 판단 근거 |
|---|---|---|
| 인증·환경 시험 일정이 고정됨 | 높음 | 일반 납기로 진행할 때 조립·검증 여유가 3~5영업일 미만인 경우 |
| 전시회·고객 데모가 임박함 | 중간~높음 | 수량이 적고 설계 동결이 끝났을 때 효과적 |
| 회로 수정으로 재제작이 필요함 | 낮음 | 수정 데이터가 확정되지 않으면 다시 제작할 가능성이 큼 |
| 양산 직전 동일 사양의 추가 수량 | 중간 | 이전 주문과 데이터·재료·검사 조건이 같은지 먼저 확인 |

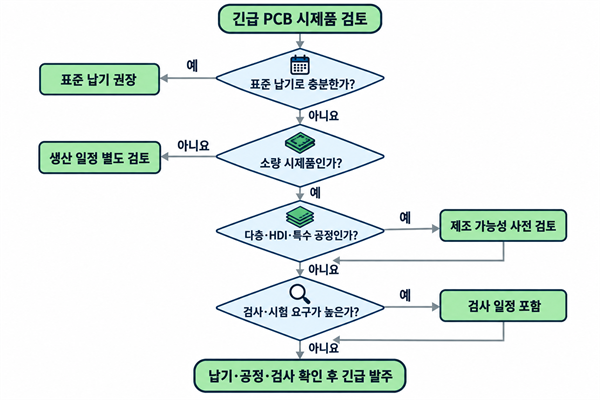

긴급 제작 여부는 어떤 기준으로 판단해야 할까요?

1. 실제 제작에 사용할 수 있는 기간은 며칠인가요?
고정된 시험일이나 납품일에서 운송, 수령 검사, 조립, 기능 시험 시간을 먼저 제외합니다. 예를 들어 보드 수령 후 조립·검증에 2일, 예비 일정에 1일이 필요하다면 실제 제작에 쓸 수 있는 기간은 표시된 마감일보다 3일 짧습니다.
2. 수량과 재작업 비용을 함께 계산했나요?
1~10장 수준의 소량 시제품은 긴급 옵션의 효과가 비교적 크지만, 수량이 늘면 패널 구성과 검사 시간이 일정에 영향을 줍니다. 하루를 줄이더라도 재작업이 한 번 발생하면 절약한 시간이 사라질 수 있으므로 첫 제작의 합격 가능성을 먼저 평가해야 합니다.
3. 설계 복잡도와 특수 공정이 포함돼 있나요?
고다층 구조, 임피던스 제어, 블라인드 비아, 두꺼운 동박, 특수 표면 마감은 일반적인 2층 시제품보다 검토 항목이 많습니다. 이런 보드는 생산 순서를 앞당기는 것보다 데이터 검증과 공정 가능성 확인이 일정에 더 큰 영향을 줄 수 있습니다. 기본 출력 데이터는 Gerber 파일 준비에서 먼저 확인할 수 있습니다.
4. 검사 완료일과 출하일을 구분했나요?
기능 확인용 보드와 외부 인증 제출용 보드는 필요한 검사 수준이 다릅니다. 자동 광학 검사(AOI), 전기 검사, 단면 검사 또는 임피던스 측정이 필요하다면 단순 제작일이 아니라 검사 완료일과 실제 출하 가능일을 비교해야 합니다.
먼저 확인할 의사결정 체크리스트는 무엇일까요?
| 확인 질문 | 확인 예시 | 판단 방향 |
|---|---|---|
| 설계가 동결됐나요? | 부품·층수·표면 마감 변경 없음 | 동결 완료 후 긴급 일정 검토 |
| 필요 수량이 명확한가요? | 시제품 5장, 예비 수량 포함 | 수량 확정 후 생산 가능 일정 문의 |
| 수령 후 검증 시간이 있나요? | 조립·기능 시험 3일 확보 | 제작일보다 전체 프로젝트 일정 비교 |
| 특수 사양이 있나요? | 고다층·특수 비아·임피던스 | 제조 가능성 검토를 우선 진행 |
| 재제작 여유가 있나요? | 실패 시 대체 일정 없음 | 가속보다 설계 검토에 시간을 배정 |
긴급 제작이 오히려 불리한 경우는 언제일까요?
회로도나 부품 풋프린트가 계속 바뀌는 경우, 검사·조립 조건이 납기보다 중요한 경우, 추가 비용이 프로젝트 예산을 넘어서는 경우에는 긴급 옵션이 불리할 수 있습니다. 운송을 하루 줄여도 수령 후 검증 시간이 없다면 프로젝트 완료일은 빨라지지 않습니다.
이때는 일반 제작을 무조건 선택하라는 뜻이 아닙니다. 가속 생산과 설계 확정 중 어느 단계가 병목인지 먼저 구분해야 합니다. 제작 전에 무료 Gerber 뷰어로 레이어 누락, 외형선, 드릴 데이터의 기본 오류를 확인하면 불필요한 확인 왕복을 줄일 수 있습니다.
가속 제작을 문의할 때 어떤 정보를 준비하면 좋을까요?
처음 문의할 때 모든 세부 사양을 완벽하게 확정하기는 어렵습니다. 다만 목표 수량, 필요한 수령일, 레이어 수, 보드 크기, 재료, 동박 두께, 표면 마감, 특수 구조 유무를 한 번에 전달하면 일정 검토가 훨씬 정확해집니다. 미확정 항목은 숨기지 말고 “검토 필요”로 표시하는 편이 안전합니다.
기본 사양과 예상 납기를 비교할 준비가 됐다면 PCB 견적 요청 페이지에서 제작 조건을 입력해 확인할 수 있습니다.
PCBgogo - 빠르고 신뢰할 수 있는 PCB 시제품 제작
일정이 촉박한 프로젝트라면 제작일만 줄이기보다 사양, 검사 요구, 수령 목표일을 함께 검토해야 합니다. 필요한 정보를 제출하고 프로젝트에 맞는 현실적인 제작 일정을 확인해 보세요. 무료 견적 받기 >
자주 묻는 질문(FAQ)
Q1. PCB 긴급 제작은 일반 제작보다 항상 좋은가요?
A1. 아닙니다. 일정이 고정되고 설계가 동결된 소량 시제품에 적합합니다. 설계 변경이 남아 있으면 재작업으로 전체 일정과 비용이 늘 수 있습니다.
Q2. PCB를 하루 빨리 받으면 개발 일정도 빨라지나요?
A2. 아닙니다. 수령 후 조립과 기능 시험 시간이 부족하면 제작일 단축 효과가 사라집니다. 전체 일정에서 검증 시간을 먼저 확보해야 합니다.
Q3. PCB 수량이 많아도 긴급 제작이 가능한가요?
A3. 가능 여부는 패널 구성, 재료 재고, 검사 요구에 따라 달라집니다. 소량 주문과 동일하게 판단하지 말고 생산 가능 수량과 출하일을 별도로 확인해야 합니다.
Q4. 고다층 PCB나 블라인드 비아도 긴급 제작할 수 있나요?
A4. 불가능하다고 단정할 수는 없습니다. 다만 일반 보드보다 데이터와 공정 검토 항목이 많아 납기 단축 전에 제조 가능성 검토가 필요할 수 있습니다.
Q5. PCB 긴급 제작을 문의할 때 어떤 정보를 먼저 보내야 하나요?
A5. 필요 수령일, 수량, 설계 동결 여부, 레이어 수와 특수 사양을 먼저 전달하는 것이 좋습니다. 이 정보가 있어야 제조사가 현실적인 일정을 제시할 수 있습니다.
