빠른 PCB 제작에서 품질을 지키려면 무엇을 확인해야 할까요?
서론:납품일이 가까워지면 구매 담당자는 ‘얼마나 빨리 받을 수 있는가’를 먼저 확인합니다. 그러나 보드가 하루 일찍 도착해도 버전이 다르거나 검사 기준이 빠져 있으면 조립 일정은 더 늦어질 수 있습니다. PCB 빠른 제작의 핵심은 공정을 무조건 줄이는 것이 아니라, 생산 전에 필요한 결정을 끝내고 검사 기준을 분명히 하는 데 있습니다.
이 글에서는 준비, 생산, 검사 세 단계에서 품질이 흔들리는 지점을 정리하고, 구매 담당자가 주문 전과 수령 후에 확인할 수 있는 근거를 제시합니다. 개별 검사 장비의 원리보다는 납기와 품질을 함께 관리하는 실무 판단에 초점을 맞춥니다.

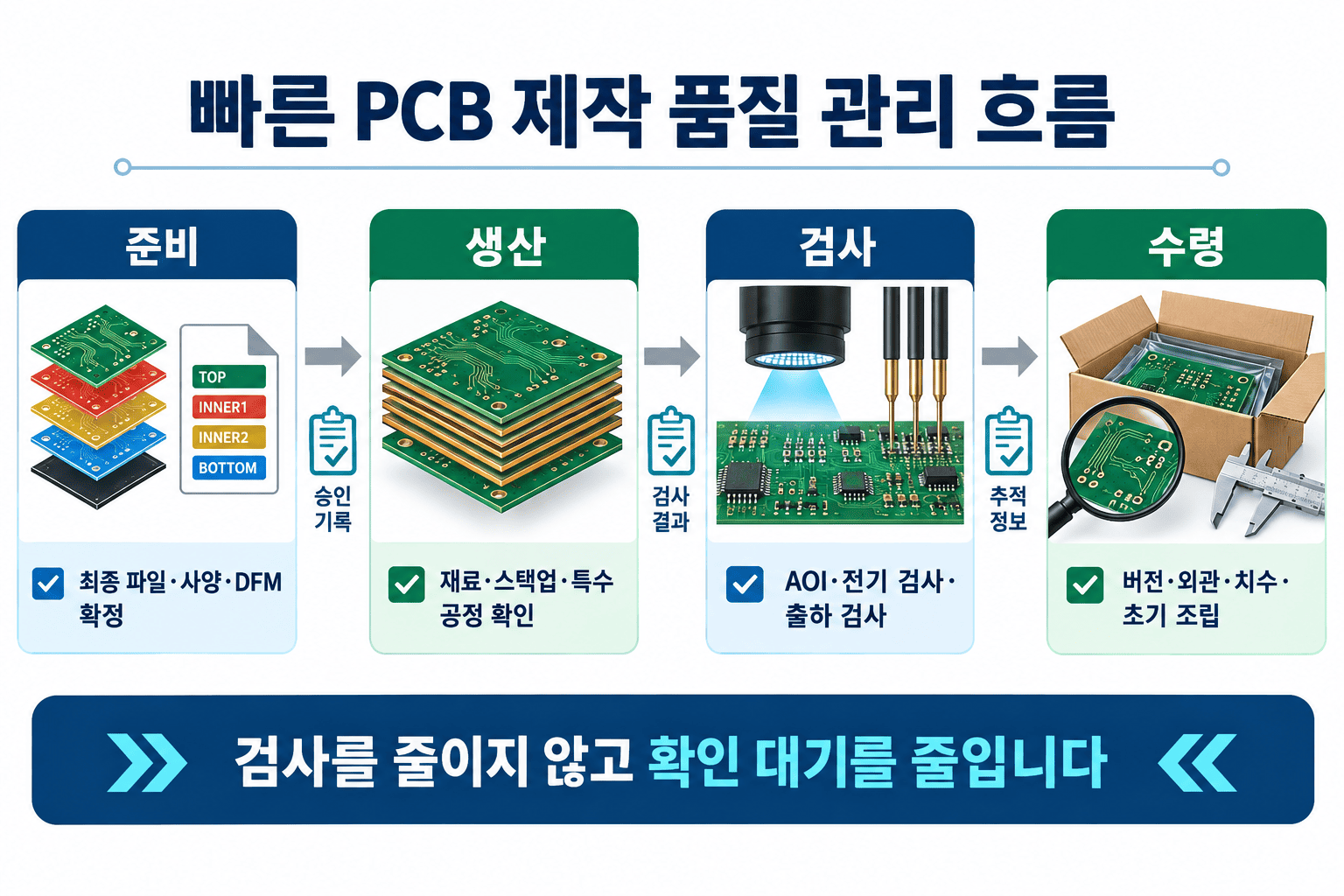

PCB 납기 품질 체크포인트는 세 단계에서 어떻게 달라질까요?

| 단계 | 확인 대상 | 놓치기 쉬운 위험 | 구매 확인 자료 |
|---|---|---|---|
| 준비 | 파일 버전·사양·DFM | 잘못된 데이터 투입, 확인 대기 | 최종 파일명, 승인 이력 |
| 생산 | 재료·스택업·특수 공정 | 임의 대체, 공정 조건 누락 | 작업 사양, 변경 승인 |
| 검사 | AOI·전기 검사·출하 검사 | 미검출 결함, 출하 기준 불일치 | 검사 범위, 결과 기록 |
1. 준비 단계에서는 무엇을 확정해야 할까요?
생산에 투입할 Gerber, 드릴, 외형, 스택업과 제작 사양의 버전을 하나로 고정해야 합니다. 파일명에 개정 번호와 날짜를 표시하고, 이메일·견적서·압축 파일의 버전이 같은지 대조하면 오래된 데이터가 투입되는 위험을 줄일 수 있습니다. 제조 가능성 검토(DFM)에서 질문이 발생했다면 답변 완료 시점과 최종 승인자를 기록하는 것이 좋습니다.
2. 생산 단계에서 줄이면 안 되는 것은 무엇일까요?
가속 제작은 재료 확인, 홀 도금, 이미징, 에칭, 표면 마감처럼 품질을 결정하는 공정을 생략하는 방식이어서는 안 됩니다. 표준 재료를 다른 등급으로 바꾸거나 스택업을 조정해야 한다면 생산 전에 승인을 받아야 합니다. 특히 임피던스, 특수 비아, 두꺼운 동박이 포함된 보드는 변경 내용이 전기 성능에 영향을 주는지 함께 확인해야 합니다.
3. 검사 단계에서는 무엇을 남겨야 할까요?

검사는 ‘실시 여부’만이 아니라 대상, 판정 기준, 결과를 확인할 수 있어야 합니다. 자동 광학 검사(AOI)는 패턴의 단선·단락·잔동박과 형상 이상을 찾는 데 사용되고, 전기 검사는 네트리스트를 기준으로 회로의 개방과 단락을 확인합니다. 출하 검사에서는 외형, 두께, 홀, 표면 마감, 실크, 수량과 포장 상태를 주문 사양과 대조합니다.
긴급 일정에서 품질이 흔들리는 지점은 어디일까요?
파일은 수정됐지만 주문 정보는 그대로인 경우
Gerber만 교체하고 드릴 파일이나 제작 사양서를 함께 바꾸지 않으면 서로 다른 개정본이 한 주문에 섞일 수 있습니다. 최종 압축 파일 하나를 기준 자료로 지정하고, 교체된 파일 목록을 함께 남기는 편이 안전합니다.
DFM 질문을 납기 때문에 보류한 경우
선폭·간격, 홀과 패드 관계, 보드 외곽, 솔더 마스크 간격에서 확인이 필요한데 답변 없이 진행하면 제조사가 임의로 해석하거나 생산을 멈출 수 있습니다. 두 경우 모두 일정과 품질에 영향을 줍니다. 질문별 승인 여부를 한 번에 회신하면 확인 왕복을 줄일 수 있습니다.
검사 시간을 제작일에서 제외한 경우
‘제작 완료’와 ‘검사 후 출하 가능’은 같은 시점이 아닙니다. 주문 시에는 생산 완료일, 검사 완료일, 출하일을 구분해서 확인해야 합니다. 수령 희망일을 기준으로 운송과 입고 검사 시간까지 역산해야 실제 프로젝트 일정이 맞습니다.
합격 기준을 주문 후에 정하는 경우
외관 허용 수준, 주요 치수, 임피던스 측정, 전기 검사 범위를 출하 직전에 요구하면 재검사나 일정 변경이 발생할 수 있습니다. IPC-A-600 등 적용할 외관 기준과 프로젝트별 필수 항목은 주문 전에 합의하는 것이 좋습니다.
구매 담당자는 어떤 품질 근거를 요청할 수 있을까요?
AOI 결과는 무엇을 확인하나요?
회로 패턴이 많은 보드는 AOI 검사의 적용 범위와 판정 기준을 확인할 수 있습니다. 모든 주문에서 동일한 형식의 보고서가 제공되는 것은 아니므로, 보고서나 검사 기록이 필요한 프로젝트라면 견적 단계에서 제공 가능 여부를 먼저 문의해야 합니다.
전기 검사 기록은 무엇을 알려주나요?
전기 테스트는 설계 네트리스트와 실제 회로의 연결 상태를 비교해 개방·단락 여부를 판단합니다. 구매자는 검사 방식, 적용 수량, 결과 기록의 제공 범위를 확인할 수 있습니다. 기능 시험이나 임피던스 측정은 전기 검사와 목적이 다르므로 별도 요구사항으로 구분해야 합니다.
출하 검사와 추적 정보는 왜 필요한가요?
출하 검사에서는 주문 사양과 완성품의 외관·치수·수량을 대조합니다. 문제가 발생했을 때 작업 번호, 로트 정보, 파일 개정 번호를 연결할 수 있어야 원인을 좁히기 쉽습니다. 전체 PCB 품질 검사 흐름은 별도 가이드에서 확인할 수 있습니다.
PCB를 수령한 뒤 무엇부터 확인해야 할까요?
| 순서 | 수령 시 확인 항목 | 실무 확인 방법 |
|---|---|---|
| 1 | 포장과 수량 | 습기·충격 흔적, 라벨, 주문 수량 대조 |
| 2 | 보드 버전 | 실크 인쇄, 작업 번호, Gerber 개정 번호 확인 |
| 3 | 외관과 표면 마감 | 스크래치, 산화, 솔더 마스크 손상, 패드 오염 확인 |
| 4 | 치수와 홀 | 외형, 두께, 주요 홀 위치를 도면 기준으로 측정 |
| 5 | 초기 조립 | 전체 투입 전 3~5장으로 체결·납땜·기능 확인 |
처음부터 전체 수량을 조립 라인에 투입하기보다 3~5장을 먼저 확인하면 버전, 체결, 납땜성과 기본 기능 문제를 조기에 발견할 수 있습니다. 허용 여부가 모호한 외관 문제는 사진만으로 판단하지 말고 도면 기준과 측정값을 함께 남겨야 합니다.
불량이 의심될 때 어떤 자료를 보관해야 할까요?
포장 라벨과 작업 번호, 문제가 보이는 보드의 앞·뒷면 사진, 결함 위치, 측정 도구와 측정값, 발생 수량을 함께 기록합니다. 조립 후 발견된 문제라면 사용한 부품, 리플로 조건, 불량이 나타난 단계도 구분해야 PCB 제작 문제와 조립 문제를 빠르게 나눌 수 있습니다.
PCBgogo - 빠른 납기와 검사 기준을 함께 확인하는 PCB 제작
긴급 프로젝트도 최종 파일과 필수 검사 항목을 먼저 정리하면 더 정확한 일정 검토가 가능합니다. 제작 조건을 제출하고 가능한 납기와 품질 요구를 함께 확인해 보세요. PCB 견적 확인 >
자주 묻는 질문(FAQ)
Q1. 빠른 PCB 제작을 선택하면 검사 항목이 줄어드나요?
A1. 자동으로 줄어든다고 볼 수 없습니다. 다만 납기 옵션과 보드 사양에 따라 적용 가능한 검사 범위가 달라질 수 있으므로 견적 전에 확인해야 합니다.
Q2. AOI 검사만 통과하면 PCB 품질에 문제가 없나요?
A2. 아닙니다. AOI는 주로 패턴의 외관과 형상 결함을 확인합니다. 개방·단락은 전기 검사로, 치수와 표면 상태는 출하 검사로 별도 확인해야 합니다.
Q3. PCB 전기 테스트 보고서는 항상 받을 수 있나요?
A3. 제조사와 주문 조건에 따라 기록 형식과 제공 범위가 다릅니다. 고객 제출용 문서가 필요하다면 주문 전에 요청해야 합니다.
Q4. PCB를 받은 뒤 모든 치수를 다시 검사해야 하나요?
A4. 모든 치수를 다시 측정할 필요는 없습니다. 조립과 기능에 영향을 주는 주요 치수와 홀을 우선 확인하고, 이상이 발견되면 검사 범위를 확대하는 방식이 현실적입니다.
Q5. 긴급 PCB 제작을 문의할 때 어떤 정보를 먼저 보내야 하나요?
A5. 최종 파일 버전, 수량, 수령 희망일, 레이어 수, 재료, 표면 마감, 특수 공정과 필수 검사 항목을 먼저 전달해야 합니다.
